奥多摩町新庁舎建設工事の進捗状況
新庁舎建設工事 進捗状況
ここでは、工事の進捗状況(写真)や工事内容の解説等について随時掲載していきます。

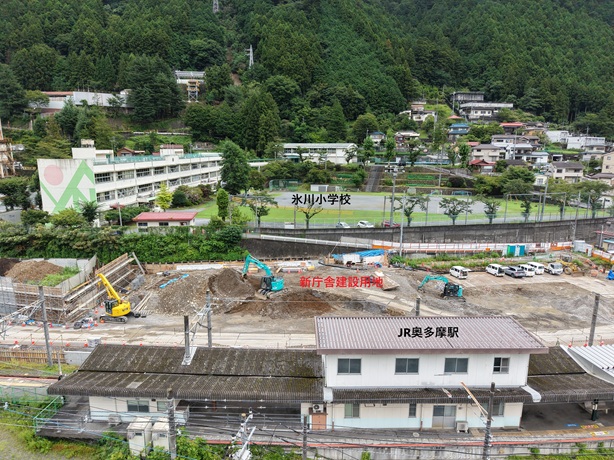

第5回(令和8年9月1日時点)

・工事の進捗状況写真(令和8年9月1日時点)はこちら (PDFファイル: 16.4MB)
主に以下の工程を実施しました。
*外構工事
・奥多摩工業側及び氷川小学校側の擁壁設置箇所の型枠、コンクリート打設
・JR側線路沿い擁壁設置箇所の型枠、コンクリート打設
・メインゲート(車道)側進入路付近の擁壁設置箇所の掘削等

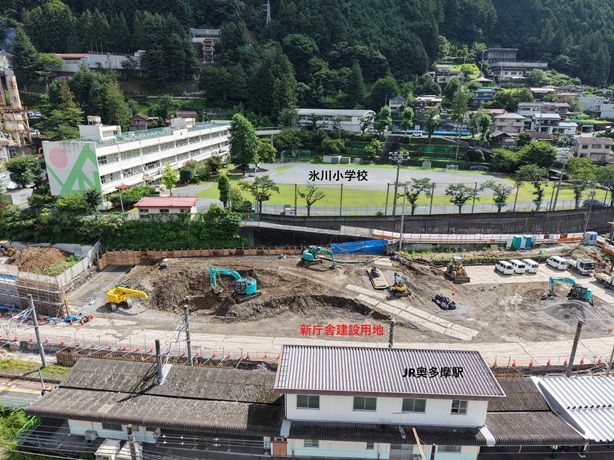

第4回(令和8年8月6日時点)

・工事の進捗状況写真(令和8年8月6日時点)はこちら (PDFファイル: 18.0MB)
主に以下の工程を実施しました。
*外構工事
・奥多摩工業側L型擁壁設置箇所の擁壁配筋、型枠、コンクリート打設
・JR側線路沿い擁壁設置箇所の掘削、地盤改良、コンクリート打設
*山留工事
・JR側、氷川小学校側の山留工
現時点においては、台風等の自然災害や世界情勢による建設資材の調達の遅れなどによる影響も少なく、比較的順調に工事が進んでいる状況です。しかしながら、今後も引き続き原油高の影響等による一部資材の調達リスクや建設資材、人件費の上昇などによる工事への影響を注視しながら進めてまいります。
第3回(令和8年7月1日時点)

・工事の進捗状況写真(令和8年7月1日時点)はこちら (PDFファイル: 14.4MB)
主に以下の工程を実施しました。
*外構工事
・既存擁壁、排水溝等の撤去並びにJR側フェンス撤去(仮設ロープ張り)
・奥多摩工業側L型擁壁設置箇所の掘削、型枠、均しコンクリート打設、擁壁配筋
*山留工事
・JR側(軽量鋼矢板を用いた)山留工
第2回(令和8年6月1日時点)

・工事の進捗状況写真(令和8年6月1日時点)はこちら (PDFファイル: 18.0MB)
*隣接地に「現場事務所」を設置しました。
*工事現場へ重機を搬入し、周囲には仮囲いを設置しました。
*外構工事として残置物の撤去が始まりました。
*踏切側の出入口付近と旧甲州屋(現AUBA)の壁面に工事の週間工程表を掲示します。
第1回(令和8年5月12日時点)

・工事の進捗状況写真(令和8年5月12日時点)はこちら (PDFファイル: 9.6MB)
*現場着工前の状況です。
工事概要
・土 地 東京都西多摩郡奥多摩町氷川200番地14他
・敷地面積 5,878.33平方メートル(進入路含む)
・建築面積 2,061.75平方メートル
・延床面積 3,286.49平方メートル
・階数構造 地上2階建て、木造一部鉄筋コンクリート造(混構造)
・施工業者 佐久間建設・奥多摩建設工業 特定建設工事共同企業体
・工事期間 令和8年3月23日から令和10年2月15日まで(予定)
庁舎建設整備事業の経緯
この記事に関するお問い合わせ先
