奥多摩町新庁舎建設工事の進捗状況
新庁舎建設工事 進捗状況
ここでは、工事の進捗状況(写真)や工事内容の解説等について随時掲載していきます。

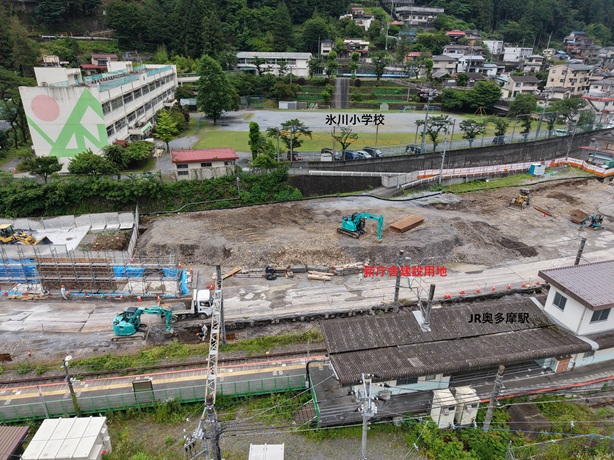

第3回(令和8年7月1日時点)

・工事の進捗状況写真(令和8年7月1日時点)はこちら (PDFファイル: 14.4MB)
現在、主に以下の「外構工事」や「山留工事」部分を進めています。
*既存擁壁や排水溝の撤去並びにJR側のフェンス撤去(仮設ロープ張り)を実施しました。
*奥多摩工業側のL型擁壁設置箇所の掘削や型枠、均しコンクリートの打設並びに擁壁配筋を実施しました。
*本工事によるJR側への影響を考慮し、軽量鋼矢板を用いた山留工を実施しました。

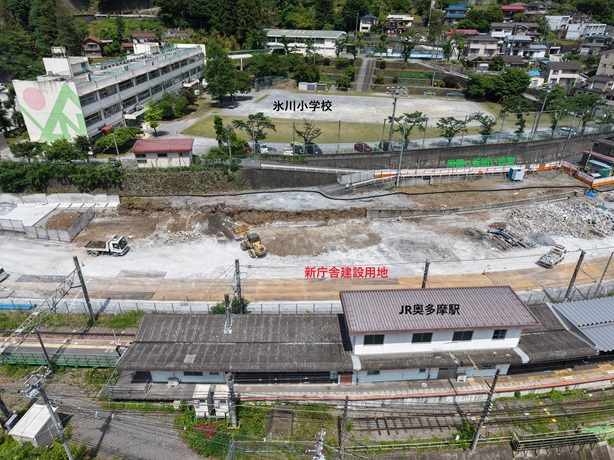

第2回(令和8年6月1日時点)

・工事の進捗状況写真(令和8年6月1日時点)はこちら (PDFファイル: 18.0MB)
*隣接地に「現場事務所」を設置しました。
*工事現場へ重機を搬入し、周囲には仮囲いを設置しました。
*外構工事として残置物の撤去が始まりました。
*踏切側の出入口付近と旧甲州屋(現AUBA)の壁面に工事の週間工程表を掲示します。

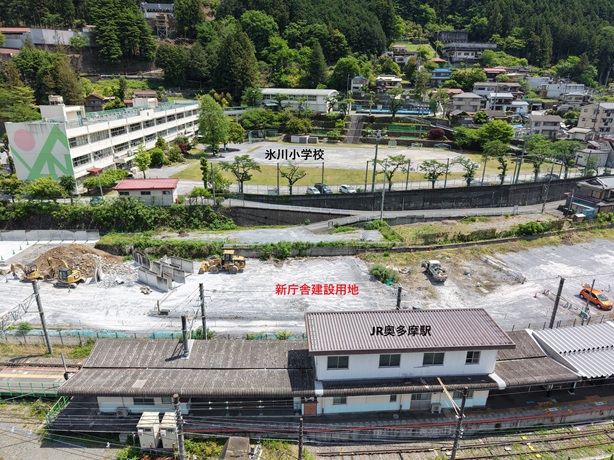

第1回(令和8年5月12日時点)

・工事の進捗状況写真(令和8年5月12日時点)はこちら (PDFファイル: 9.6MB)
*現場着工前の状況です。
工事概要
・土 地 東京都西多摩郡奥多摩町氷川200番地14他
・敷地面積 5,878.33平方メートル(進入路含む)
・建築面積 2,061.75平方メートル
・延床面積 3,286.49平方メートル
・階数構造 地上2階建て、木造一部鉄筋コンクリート造(混構造)
・施工業者 佐久間建設・奥多摩建設工業 特定建設工事共同企業体
・工事期間 令和8年3月23日から令和10年2月15日まで(予定)
